Ремонт квартиры зимой: 6 работ, что выгоднее в холода

Ремонт квартиры зимой: 6 работ, что выгоднее в холода

Смета сошлась, бригаду нашли, а на дворе ноябрь — и все вокруг говорят «дождись весны». Ждать не обязательно: часть работ зима не портит вообще, а стоят они в холода дешевле. Портит она другое.

Ниже — шесть работ, которые идут при закрытых окнах, и разбор того, что заказывать не стоит. Ремонт квартиры зимой упирается не в погоду за окном, а в температуру и влажность внутри, поэтому все цифры здесь — из СП 71.13330.2017 и техописаний производителей смесей, с указанием, чьё это требование. А увидеть комнату после отделки можно за минуту — по фото в нейросети для дизайна интерьера RoomGPT.

Зимой у бригад пусто — и это считается по спросу

Разговоры про «зимние скидки 30 %» проверить нечем: прайсы бригад никто не публикует. А спрос считается. По Вордстату запрос «ремонт квартиры под ключ» набрал в июне 2026 года 98 525 показов, а в феврале — 40 829. Разница больше чем вдвое.

Для заказчика это три вещи: бригада берётся за объект на этой неделе, прораб приезжает на замер сам, торг перестаёт быть неприличным. Обратная сторона честная: зимой чаще попадаются те, у кого летом заказов не было. Смотрите на объекты и договор, а не на дату слота.

Шесть работ, которые зима не портит

1. Демонтаж и штробление

Штробление стен под проводку в квартире зимой, окно закрыто

Окна закрыты, пыль уходит в пылесос

Пыльный, шумный и абсолютно несезонный этап. Ни одна смесь тут не сохнет, проветривание не нужно, закрытые окна даже в плюс. Ограничение зимой бытовое: мусор выносить по обледенелому двору.

2. Электрика и слаботочка

Монтаж электрики в квартире: щит с автоматами и проводка в штробах

Работа сухая, сроков высыхания нет

Кабель, подрозетники, щит, точки под свет — ни одного мокрого процесса. Зима тут даже полезна: именно сейчас видно, где реально темно. Летом в семь вечера ещё светло, и схема освещения в квартире рисуется наугад.

3. Перегородки и потолки из гипсокартона

Каркас перегородки и подвесного потолка из гипсокартона в квартире

Каркас и обшивка сухие, мокрые только швы

Профиль, листы, минвата, потолок крепятся насухо. Мокрые только швы и шпаклёвка — тонкие слои, которые в отопительный сезон сохнут быстрее.

4. Плитка в санузле

Укладка крупноформатного керамогранита на стену санузла

Клею нужен конкретный диапазон — зимой в квартире он есть

Здесь смотрят в техописание, а не в народную мудрость. Henkel для клея Ceresit CM 11 Pro (техописание 10.2022) указывает: работы ведут при температуре воздуха и основания от +5 до +30 °C и относительной влажности не выше 80 %, швы заполняют через 8 часов на стенах и через 16 на полах. Все цифры производитель даёт для +20 °C и влажности 60 % — ровно для отапливаемой квартиры.

Ловушка одна: не класть плитку на свежую стяжку. Тот же производитель требует возраст цементно-песчаной стяжки не менее 28 дней и влажность не выше 4 %.

5. Двери, шкафы, кухня

Установка межкомнатной двери и сборка встроенного шкафа

Ставят в конце, а заказывают зимой: производство свободно

Производства дверей и корпусной мебели в несезон свободны, срок изготовления короче, чем в мае. Условие одно: столярку нельзя заносить с мороза и сразу распаковывать — ей нужны сутки в квартире.

6. Покраска стен

Покраска стены валиком в квартире зимой

Тепло держат, воздух гоняют вентилятором

Красить можно, с оговоркой, которая всё и решает: краске нужен воздухообмен, но противопоказан сквозняк. СП 71.13330.2017 для обойных работ говорит прямо — до полной просушки помещение предохраняют от сквозняков, а температура при сушке не выше 23 °C. С краской логика та же: закрытое окно, вентилятор вдоль комнаты и короткие проветривания по 5–10 минут.

Правило «+5 и 60 %»: откуда взялось и что значит дома

Базовое требование — в СП 71.13330.2017 «Изоляционные и отделочные покрытия». Пункт 7.1.1: отделочные работы в помещениях проводят при температуре окружающей среды и отделываемых поверхностей от 5 до 30 °C и относительной влажности не более 60 %, если иное не указано производителем материала. И дальше самое интересное — режим держат круглосуточно за 2 суток до начала работ и 12 суток после окончания.

Двенадцать суток. Значит, «покрасили и уехали до весны» не вариант: отопление должно работать всё это время. Пункт 4.4.3 добавляет, что ниже 5 °C работают только специализированными составами или с противоморозными добавками по техкарте производителя.

Фасадные работы с растворами по пункту 7.1.3 требуют тех же 5–30 °C, только среднесуточных, плюс 2 суток до и 7 после. На улице зимой это недостижимо — фасад, наружная отделка балкона и крыльцо уезжают на весну.

Почему стяжку нельзя гнать батареей и пушкой

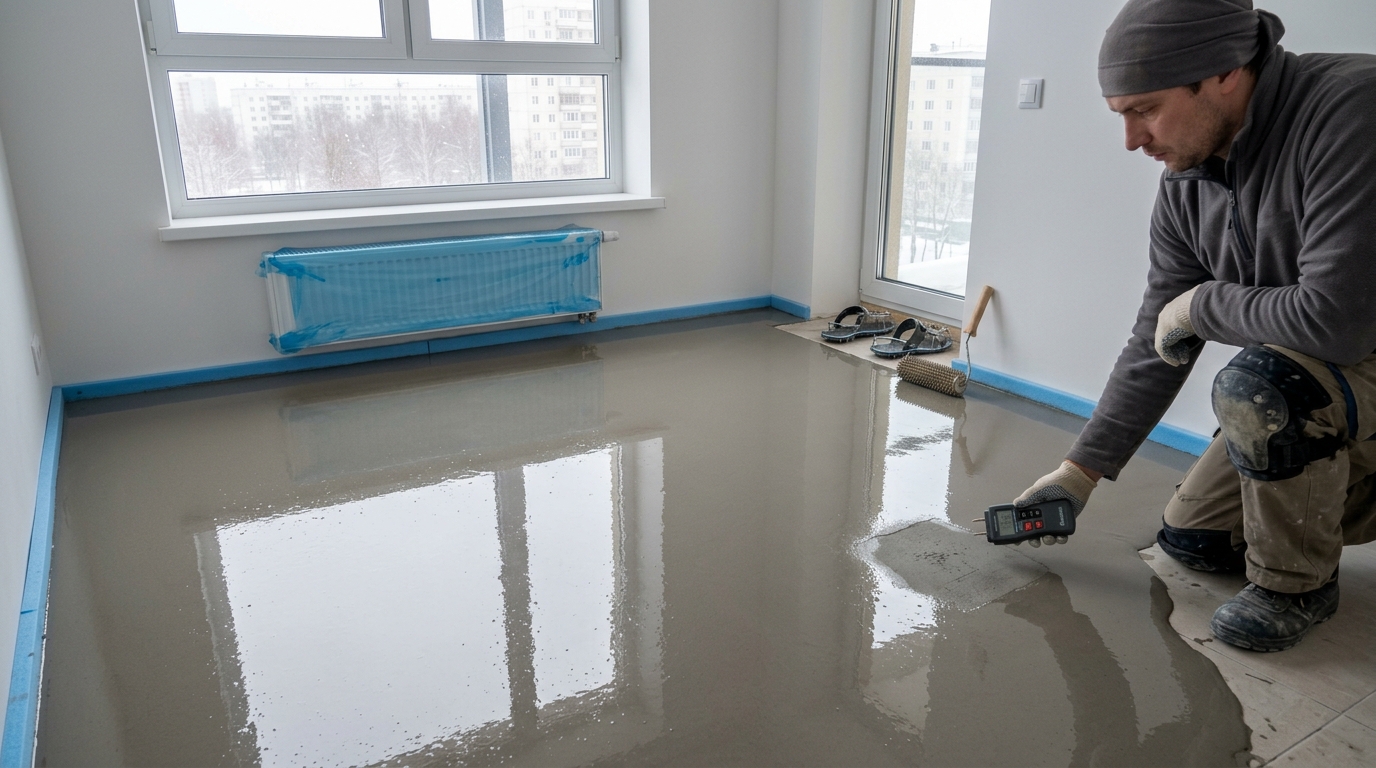

Свежая наливная стяжка пола и замер остаточной влажности влагомером

Радиатор у свежей стяжки закрывают плёнкой: быстрая сушка даёт трещины

Главная зимняя ошибка, и она дорогая. Кажется логичным: батареи горячие, воздух сухой — схватится быстрее. На деле цемент набирает прочность водой, а не теплом, и пересушенный слой трескается.

Henkel в техописании смеси Ceresit CN 173 (12.2021) пишет буквально: выравнивающий слой защищают от преждевременного высыхания под действием сквозняков, нагревательных приборов и прямых солнечных лучей. Нагревательные приборы — это и есть радиатор под окном. А тёплый пол производитель требует отключить за 48 часов до укладки и включить через 72 часа при слое до 10 мм.

С гипсовой штукатуркой то же самое. КНАУФ в информационном листе на Ротбанд (04/2019) требует хорошую вентиляцию и отсутствие сквозняков и прямо запрещает направлять тепловую пушку на оштукатуренную поверхность. Там же срок: слой 15–20 мм сохнет около 7 суток при 20 °C и влажности 60 %. И зимняя мелочь — воду для затворения берут от +5 до +30 °C, более тёплая даёт трещины.

С полом отдельная засада. Tarkett просит выдержать пачки ламината 48 часов в невскрытой упаковке и ещё 72 часа во вскрытых, при 18–24 °C и влажности 40–70 %. При работающих батареях влажность легко уходит ниже 40 %, и доска, уложенная в такой сухости, весной пойдёт щелями. Какую брать — разбирали отдельно.

Цвет зимой врёт: 36 минут солнца в сутки

Выкрасы краски на стене у окна: слева серый дневной свет, справа тёплая лампа

Одни и те же выкрасы: слева серый оконный свет, справа тёплая лампа

Вот тут зима мешает всерьёз. По климатической норме Гидрометцентра России за 1961–1990 годы среднесуточная продолжительность солнечного сияния в Москве в декабре — 0,6 часа. Тридцать шесть минут в сутки. В июне — 9,2 часа.

Вывод жёсткий: выбранный в декабре под лампами оттенок в мае будет другим. Тёплая лампа на 2700 К вытягивает из краски желтизну и гасит холодные подтоны — серо-голубой читается почти бежевым. Поэтому выкрас делают прямо на стене и смотрят на него трижды: в полдень у окна, вечером при своей лампе и утром. Нравится только при одном свете из трёх — оттенок не ваш. Общие приёмы подбора мы разобрали отдельно.

Скриншот главной страницы room-gpt.ru — генерация дизайна интерьера по фото

room-gpt.ru: загружаете фото квартиры и выбираете стиль отделки

Второй способ — примерить цвет до покупки банки: в RoomGPT загружается фото комнаты, и сервис показывает её в другой отделке, на сайте заявлено 32 стиля. С телефона удобнее в мессенджере — бот RoomGPT в Max работает без установки приложения, новым дают 2 генерации бесплатно.

Что промерзает в кузове и на лестничной клетке

Мешки со смесями и вёдра, сложенные на поддоне в тёплой прихожей

Всё на водной основе хранят в тепле: балкон складом не считается

Сухие смеси в мешках мороза не боятся. Боится всё, что на водной основе: грунтовки, краски, готовые шпаклёвки, клеи ПВА, герметики.

Пример из техописания. Henkel для грунтовки Ceresit CT 17 (11.2020) указывает температуру транспортировки и хранения от +5 до +35 °C — и отдельно выпускает морозостойкую версию «для транспортировки в зимнее время»: до 5 циклов замораживания при температуре не ниже −40 °C. Морозостойкость — отдельный продукт, а не свойство любой банки.

Отсюда зимние правила: принимать доставку самому и заносить сразу, не хранить жидкое на балконе и в подъезде, требовать отапливаемый склад — материал мог замёрзнуть ещё до вас, и по банке это не видно.

Минус за окном, сроки и деньги: короткие ответы

На улице −20. Можно вообще что-то делать в квартире?

Да, если отопление работает и в комнатах не ниже +5 °C по СП 71.13330.2017, а по-хорошему +18…+22 °C. Уличная температура сама по себе ничего не запрещает.

Ремонт зимой правда дешевле?

По работам обычно да: спрос падает больше чем вдвое. По материалам нет — цены от сезона почти не зависят, зато добавляется зимняя логистика.

Сколько закладывать на мокрые процессы?

Смотреть в техописание материала. Ориентир КНАУФ по Ротбанду: слой 15–20 мм — около 7 суток при 20 °C и 60 % влажности. Стяжка под покрытие сохнет неделями.

Можно оставить квартиру после отделки и уехать?

Нет. Пункт 7.1.1 требует держать режим круглосуточно ещё 12 суток после окончания работ.

Что точно переносить на весну?

Всё наружное с растворами: фасад, отделку балкона снаружи, крыльцо, отмостку. По пункту 7.1.3 им нужна среднесуточная температура от 5 до 30 °C.

С какой работы начать в январе

Планирование ремонта зимой: ноутбук, рулетка и образцы цвета на столе у окна

Зима — время решений, которые не переделывают

Порядок, который работает в холодный сезон: демонтаж и штробление, следом электрика со схемой света, потом каркасы и перегородки, дальше плитка. Мокрые процессы ставьте так, чтобы между ними и финишем оставался запас в недели, а не в дни.

Замеры, заказ столярки и решение по цвету делайте сейчас, пока идёт черновая: производства свободны, времени подумать больше. Бюджет лучше посчитать по проекту заранее.

Скриншот страницы тарифов room-gpt.ru с пакетами Профи, Премиум и Максимум

Тарифы на 18 сентября 2026 года: «Профи» — 799 ₽ за 20 генераций, около 40 ₽ за вариант

Увидеть комнату после отделки можно по фото на room-gpt.ru — дешевле, чем перекрашивать стену в мае.


Алина Мирошниченко
Алина Мирошниченко Главный редактор · Интерьерный журналист, 8 лет опыта
